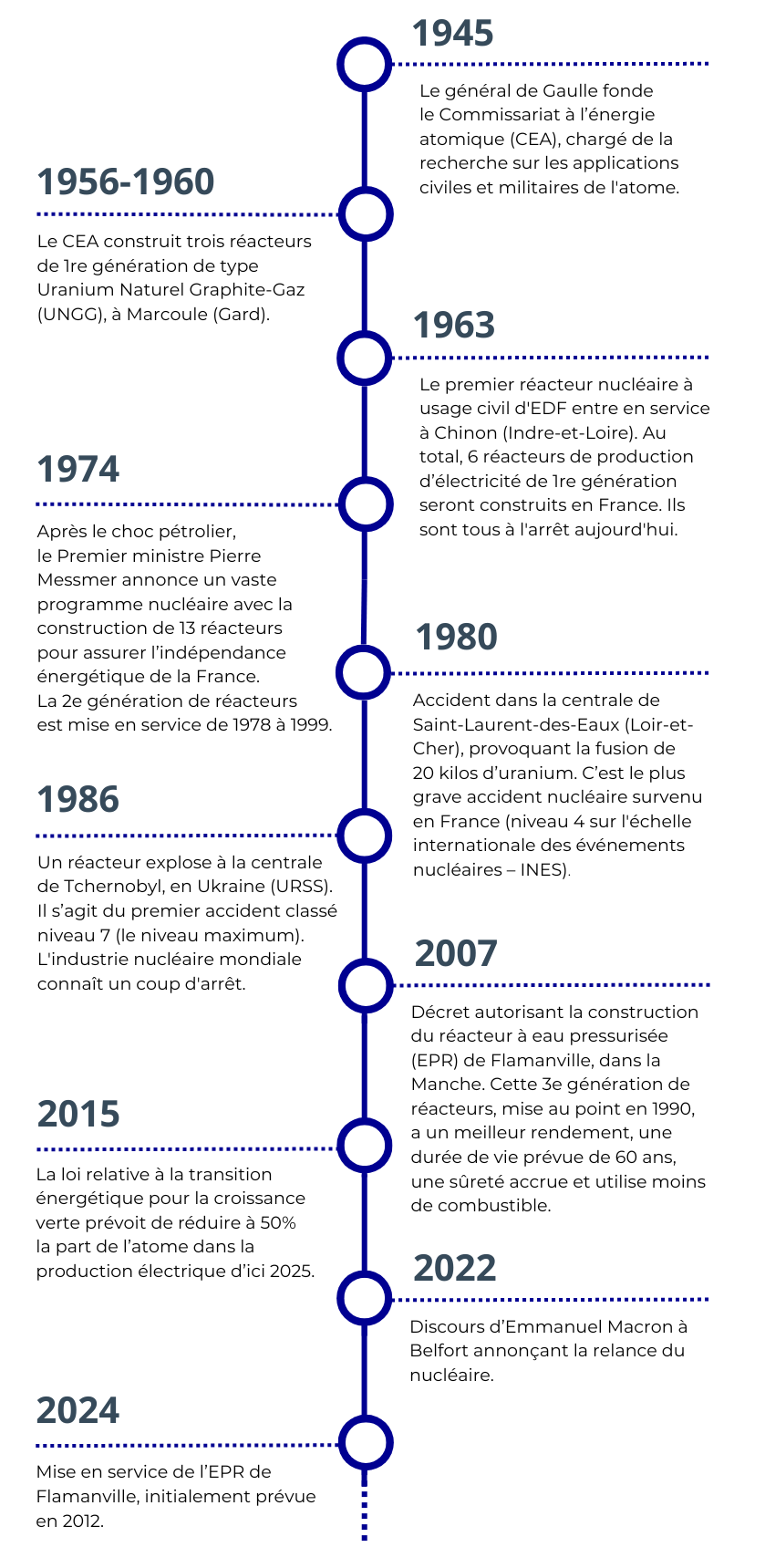

| Surcoûts, retards, incertitudes... |

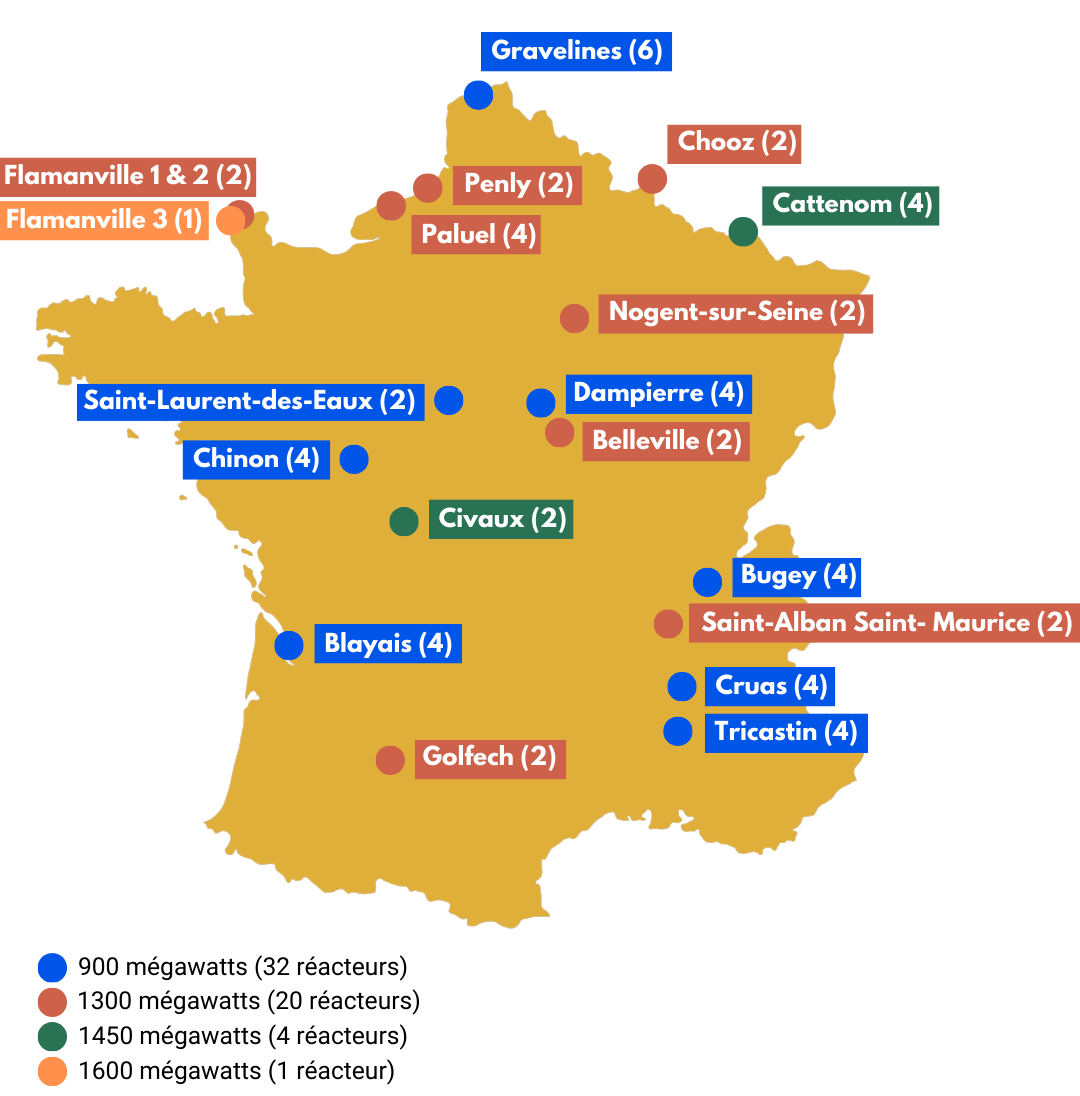

Dans un rapport publié en janvier 2025, la Cour des comptes dresse un bilan critique de la filière EPR. À Flamanville, la construction de l'EPR a duré 17 ans au lieu de cinq en raison de nombreux aléas techniques qui ont fait exploser la facture. La Cour évalue à 23,7 milliards d'euros le coût total de l'EPR, alors qu'il était initialement estimé à 3,3 milliards d'euros. La rentabilité de ce réacteur nucléaire est jugée « médiocre ». Les autres projets EPR, en Chine, en Finlande et au Royaume-Uni, connaissent des problèmes similaires. Concernant le futur programme EPR2, la Cour pointe des retards de conception et l'absence de plan de financement, alors qu'EDF est très fortement endettée. Elle recommande de reporter toute décision d'investissement tant que ces points ne seront pas résolus. |
|
